快速了解
SRP Viaduct是Cebu South Coastal Road(宿务南海岸道路)中连接SRP与Downtown一侧的高架区段。JICA事后评价记录的高架部分竣工实绩为1.62km,与整条道路或包含隧道的市中心区段长度不同。理解位置关系的关键,是把高架主线、接往Carbon Market一侧的匝道,以及向北延续的隧道分开来看。
大家好,这里是NaviCebu编辑部。SRP Viaduct是Cebu South Coastal Road中连接SRP与Downtown一侧的高架区段,竣工实绩为1.62km(来源:JICA事后评价报告)。
在SRP周边的交通信息中,“Viaduct”一词不只指高架主线,也被用作高架下掉头点的标志。因此,仅凭“高架附近施工”的信息,无法判断对自己要走的车道有什么影响。本文以高架本身的结构和连接为主轴,一并整理阅读维修信息时如何分辨区段。
高架的位置与长度

SRP Viaduct是哪条道路的一部分?
Viaduct指用多个支点把道路架在高处的高架桥。SRP Viaduct与其说是独立的另一条路线,不如理解为构成Cebu South Coastal Road的一个设施。DPWH在2026年的采购资料中,以“Viaduct Br.(B00081CB)along Cebu South Coastal Rd”的名称将其列为桥梁维修对象。除地名外还附有桥梁编号,这是作为道路设施查询时的重要线索。
掌握Downtown一侧的连接时,Carbon Market、Compania Maritima一带和Plaza Independencia方向是标志。不过,作为标志的建筑位置,与高架桥结构上的起终点并不是同一个意思。这次确认的资料中,没有取得在一张图上标出目前全部匝道和桥台位置的官方图纸,因此本文不把特定路口当作高架的严格端点。
长度是1.62km,要与最初计划的2.8km区分
查询SRP Viaduct的长度时,需要确认数字是计划值还是竣工实绩。JICA事后评价把经过市中心的Central Business District Section的最初计划与竣工实绩左右并列。高架区段最初计划为2.8km,实绩为1.62km,不能把两者都当作现在的长度。
| 对象 | 最初计划 | 竣工实绩记载 |
|---|---|---|
| 市中心区段整体·Segment 3 | 3.73km | 2.89km |
| 其中高架区段 | 2.8km | 1.62km |
| 市中心区段车道构成 | 4车道 | 4车道 |
表中的2.89km不只是高架的长度。报告把Segment 3分为高架3A、引道3B1和隧道3B2。另外,4车道的记录表示的是竣工时的构成,并不保证施工或交通疏导期间当天可用的车道数。
用地图App测量高架距离时,从哪里开始测也会改变结果。是否包括坡道状的引道、是否包括从地面路口到出入口的部分,都会得出不同于桥梁长度的数值。介绍设施时把1.62km作为竣工实绩,不要和行驶路线的距离混在一起。
主线、引道与匝道的区别

高架主线、引道和匝道的作用不同
高架主线是在高处连续行驶的道路部分。引道(approach)是连接高架或地下区段的过渡部分,匝道(ramp)则是连接主线与其他道路的连接路。即使是同一道路工程的组成部分,作用也不同,因此不能把其中一处的施工信息理解为全线封闭。
报道2006年DPWH发布内容的The Freeman称,Segment 3B1在Carbon Market的Waterfront Area修建了引道和匝道。报道说明匝道设有2车道,用于进出高架两侧,而4车道的高架已于2004年移交DPWH。这是了解建设当时连接结构的资料,不是说明目前能否左右转的交通指南。
| 部分 | 主要作用 | 查询时的注意点 |
|---|---|---|
| 高架主线 | 在高处连接过境交通 | 桥梁长度与当天使用的车道要分开确认 |
| 引道 | 把道路高度衔接到高架或地下区段 | 与高架本体的工程划分可能不同 |
| 匝道 | 连接主线与地面道路等 | 确认入口、出口和行驶方向 |
| 高架下的掉头点 | 在地面一侧让车辆掉头 | 不一定与上方主线的通行状况相同 |
了解结构的不同,新闻中出现的“approach”“ramp”“U-turn slot”的含义也更容易理清。尤其是施工对象在高架上还是高架下,不要只凭地名判断。
连接、管理与施工

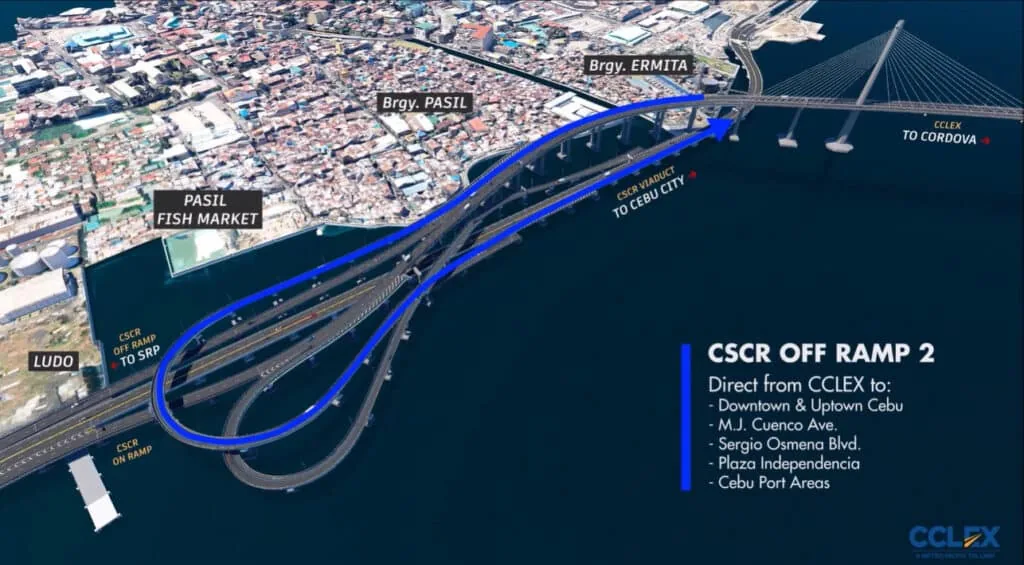

驶出到Downtown的连接,与进入隧道的连接
从SRP向北的道路连接,分成驶出到Downtown地面道路的连接,和经隧道通往Sergio Osmeña Avenue方向的连接,会更容易理解。目标是Carbon Market方向,还是继续往北,需要确认的出口不同。不只是“Downtown方向”这个大目的地,先弄清是出到地面,还是继续进隧道,这是关键。
具体连接的线索,是2024年7月隧道维修时的绕行指引。SunStar报道的CCTO指引中,给出了使用Compania Maritima前方Cebu South Coastal Road出入口和M.J. Cuenco Avenue的路线。这是一个不走隧道、经地面道路与高架一侧连接的路线指引的例子。
不过,当时的左右转步骤不能当作2026年的常规路线刊登。绕行指引是以封闭方向、实施时间和路口交通疏导为前提的。现在行驶时,需要先在地图上确认适合目的地的出入口,再按CCTO公告和现场标志前进。
管理与维修,查DPWH的桥梁资料
查询高架的维护管理时,除了道路名,“B00081CB”这个桥梁编号也很有用。DPWH Regional Office VII的2026年资料中,刊登了以这座桥为对象的“Rehabilitation/Major Repair”、Phase VIII、合同编号26H00009。至少可以确认,它已被明确列为2026年的桥梁维修工程对象。
另一方面,有招标资料和现场维修全部完成是两回事。本文未能确认截至2026年9月7日全部工序已完成,或全部车道已恢复正常开放。追踪维修进度时,需要把同一桥梁编号、合同编号的资料串联起来,对通行的影响则另外通过交通管制公告确认。
与设施保护相关的举措还有超载车辆对策。The Freeman在2025年9月报道了CCLEX称重设施的完工,说明其目的是保护SRP Viaduct和CCLEX免受超载造成的损伤。高架的维护不只是修补损坏处的工程,也与管理通过的大型车辆荷载的措施联系在一起。
阅读“Viaduct附近施工”时的确认点
CCTO在2026年9月4日的说明中,有表示F. Vestil Street与Viaduct U-turn Slot维修的标题。阅读这类公告时,重要的是不要只抽出“Viaduct”一词,而要读到U-turn Slot。如果对象是高架下的掉头点,就不等于高架主线全面封闭。
需要确认的是3点:对象是主线、匝道还是高架下;影响的是哪个行驶方向;管制何时实施。“桥梁维修”“隧道维修”“高架下路面施工”即使位置相近,也要作为不同的信息处理。挑选与前往目的地的连接相关的公告来读,就更容易减少不必要的绕行和走错入口。打车出行可参考宿务叫车App指南。
结论:把高架作为一个设施来看,连接就清楚了
理解SRP Viaduct的基本,是把竣工实绩1.62km的高架、前后的引道,以及接往地面的匝道分开。Downtown一侧既有接往地面道路的连接,也有通往隧道方向的连续性,走哪一条决定了要确认的出入口。桥梁结构和维修查DPWH,当天的交通运营查CCTO的说明,就能把设施信息和行驶信息理清。
出发前再次确认宿务SRP Viaduct高架道路信息

SRP Viaduct是Cebu South Coastal Road中连接SRP与Downtown一侧的高架区段,JICA记录的竣工实绩为1.62km(最初计划2.8km)。高架主线、引道、匝道和高架下掉头点要分开看。自驾摩托车出行可参考宿务租摩托车指南。
常见问题
查看宿务SRP Viaduct高架道路信息时先核对什么?
先确认官方名称、地点、适用日期、对象和办理条件;涉及费用、预约或库存时,还应取得当前页面或工作人员的明确答复。
宿务SRP Viaduct高架道路的信息会发生变化吗?
营业时间、价格、路线、受理方式和现场规则都可能调整。出发或申请前应再次查看带日期的官方公告,不要只依赖旧截图。
现场信息与文章不一致时怎么办?
以当前官方公告和现场工作人员说明为准,并保留订单、收据或咨询记录。涉及健康、安全或法律要求时,应优先联系相应专业机构。
